8月28日,广东外语外贸大学大学城校区生活区第一期配电扩容项目成功送电,距离学生开学仅剩余3天。项目从8月18日土建进场到顺利送电,仅用时11天,西南公司联合广州汇隽电力工程设计有限公司(以下简称“汇隽公司”)以高效协同、实干攻坚的电力速度,圆满完成开学增容任务,并收获校方专属感谢信。
本次项目因校区宿舍集中供冷改分体空调,原有800kVA变压器负荷不足,亟须扩容升级。项目前期,汇隽公司设计团队靠前服务、精准踏勘,结合校园改造实际优化施工方案,为项目快速落地筑牢技术基础。

本次改造工期极紧、难点突出,有效停电施工窗口仅2天,且现场高压柜服役超20年,设备停产无原厂配件,新旧装置适配难度极大。面对重重难题,项目团队科学统筹、精准破局,多方对接技术资源,在不整体更换柜体的前提下完成老旧设备改造适配。在短短几天内,高效完成高低压柜拆装、变压器扩容至1600kVA、新旧电缆敷设、光伏柜迁移及全套耐压、继电保护试验等全部重难点作业。

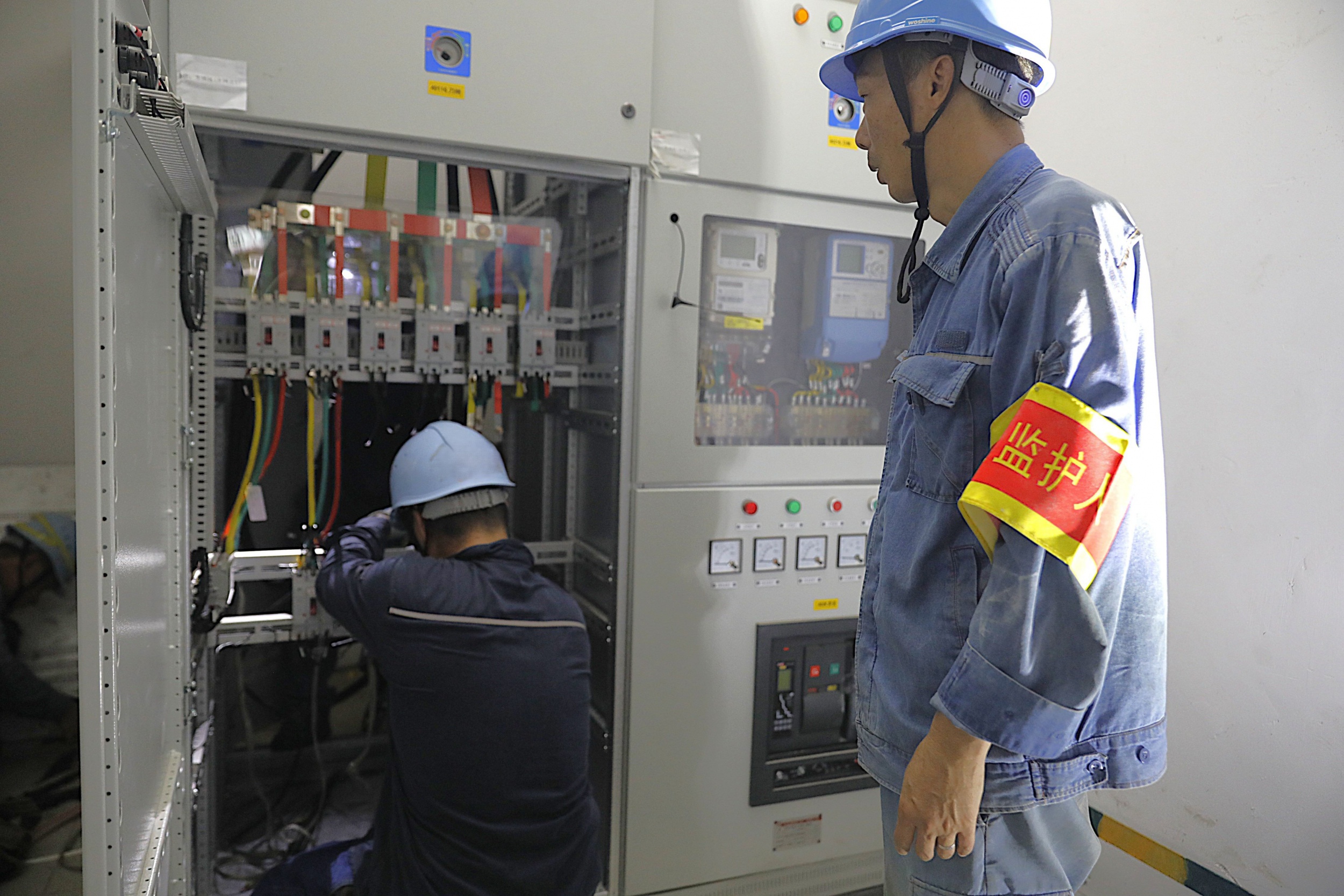

施工期间,项目严守安全底线,针对多作业面交叉施工风险,落实专人全程旁站监督,严控每一道施工工序,实现全过程安全零隐患、质量零缺陷。

项目顺利竣工后,校区供电容量实现翻倍提升,彻底解决宿舍用电负荷不足问题,全力保障新学期师生用电需求。校方专门发来感谢信,高度肯定两家单位专业过硬、担当实干的工作作风,点赞项目团队攻坚克难、昼夜奋战的敬业态度,认可本次工程高质量解决了校园用电瓶颈,为平安开学、校园平稳运行提供了坚实保障。

11天极速攻坚,一纸感谢信见证初心担当。下一步,汇隽公司将持续深耕属地民生保电服务,以优质电力服务护航校园发展、服务地方民生。
